超尺寸磨机设备


近期,客户有一批磨机设备需从我国深圳蛇口港口运往埃及苏科纳港,委托龙辕物流团队在货物出运前做内装。此批货物由3套磨机组成,总货量为340尺框架箱、2140尺高柜。



客户诉求

202112月,我们与客户建立了有效沟通,了解到货物在广西桂林,最快备好货的时间为12月中旬,船期的最佳要求为1220-110日。




根据客户要求及货物超长、超宽、超高的特点,我们制定了装箱方案,采用长宽高为11.27*2.74*2.55m40尺框架箱,并为客户提供详细的报价单,包括从桂林工厂到内装仓库的提货费、内装费用,以及进港费、海运费、报关费等。由于自身中远海运的资源,客户拿到了舱位,具体沟通后,决定选择我们为货物做内装。



装运挑战


装运桂林3套磨机设备之前,我们已经积累了丰富的件杂货、重大件的专业知识与实操经验。但受疫情、天气等因素影响,此次装运体积庞大且沉重的货物对我们来说仍是一个挑战。



1.货物体积庞大且沉重

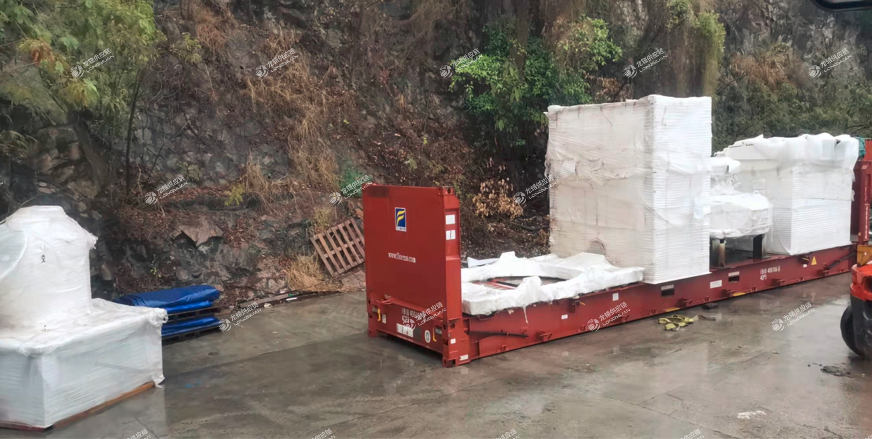

对装箱的绑扎点有严格的作业标准

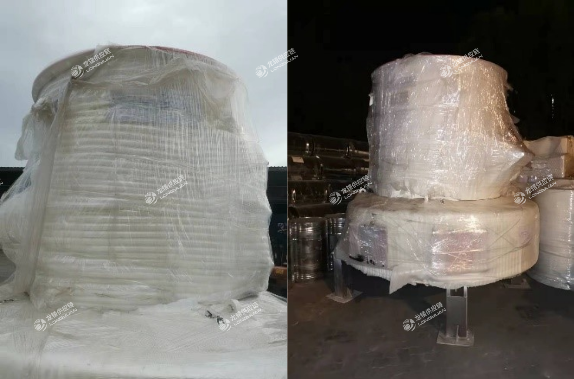

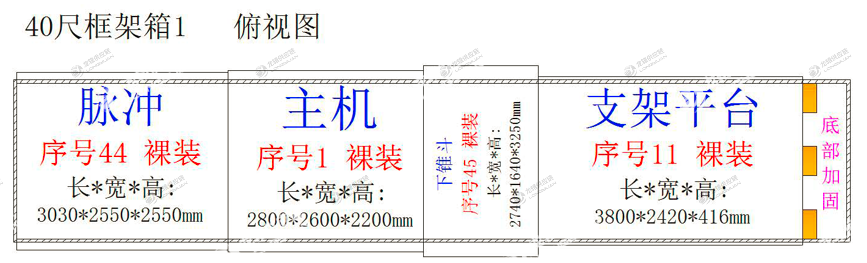

磨机属于项目机器,体积庞大、沉重,第一批磨机设备脉冲尺寸为3.03*2.55*2.55m,主机尺寸为2.8*2.6*2.2m,并且货物形状不规则,无法使用叉车进行正常装卸。



2.疫情、天气等因素影响

由于深圳突发疫情,春节前所有货物都需转从南沙港口出运,导致仓库货物爆仓,大体积机器无库可卸。



加之较强冷空气影响,深圳迎来近10年来最寒冷冬天,最低温度仅为6度;现场阵雨时断时续,机器主机必须放在室内,拖车一车难求,给团队作业带来一定难度;临近春节,仓库126日放假,因而所有货物必须在仓库放假之前全部装完,完成进港。



3.特种箱捆扎技术难度

由于磨机设备超过3m,无法在仓库内进行绑扎,需借助作业工具进行高空绑扎。而雨天室外绑扎,给作业带来一定难度。



解决方案

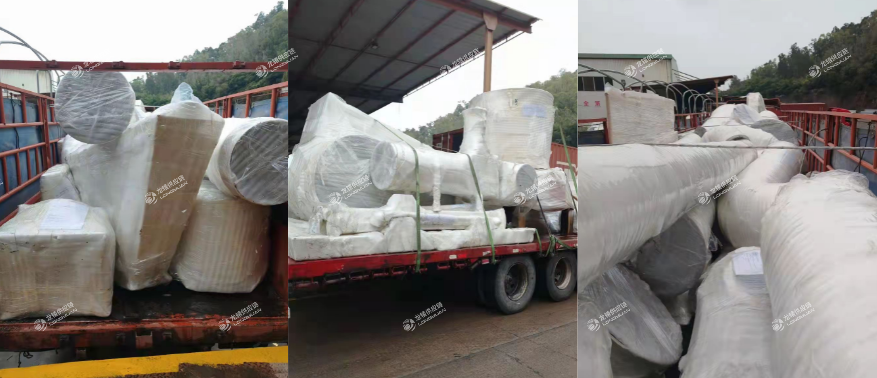

20221月中下旬,深圳爆发疫情、舱位紧张等情况,我们建议客户将货物分批从南沙港口出运,其中一套磨机设备年前从南沙港出运。118日,我们安排113米高栏、217米平板的货车将第一批磨机运送到南沙仓库。次日,我们便将货物运抵出运港。



1.提高装运、搬卸灵活性

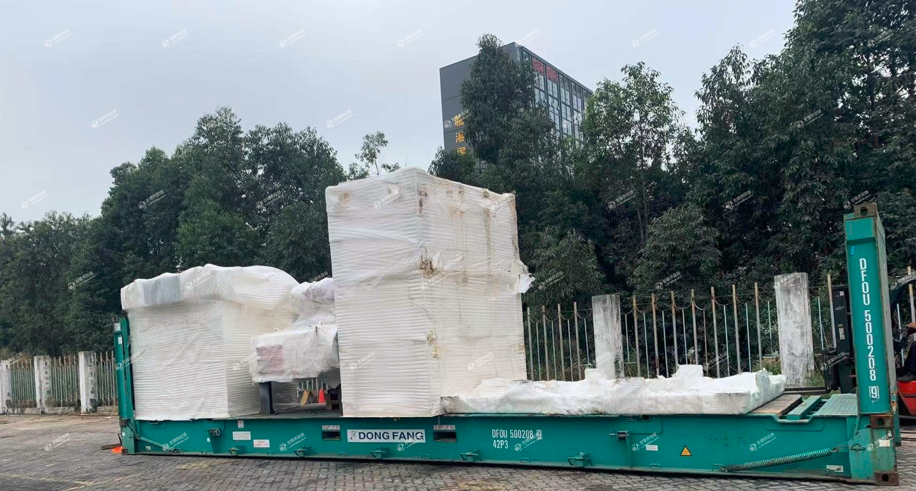

针对体积庞大、沉重,且形状不规则的磨机设备,装卸时,我们采用了吊机、叉车与人工搬运相结合的方式。



2.安排专业人员进行理货

该批磨机设备运送采用了140尺的框架箱和640尺的高柜,因而十分考验仓储人员的理货、分货技术。接收工厂送来的货物后,针对其中的打包货物,我们安排仓库人员进行理货。



3.提前规划装载,现场绑扎

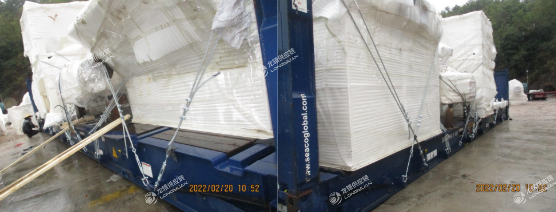

为了确保特种箱在海上的安全运输,我们安排专业的装箱人员在发货前规划装载图。确定装载计划后,团队现场进行绑扎作业。







考虑到磨机设备绑扎的稳固性,以及确保其在运输中不滑动,我们每台机器都找了重要的垂直点,采用钢钉、钢丝绳等专业材料进行加固。



4.团队成员紧密合作,衔接顺畅

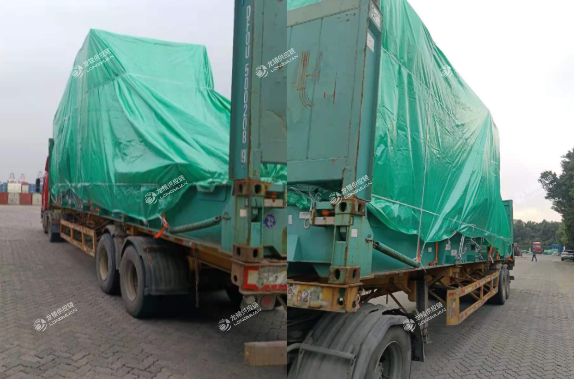

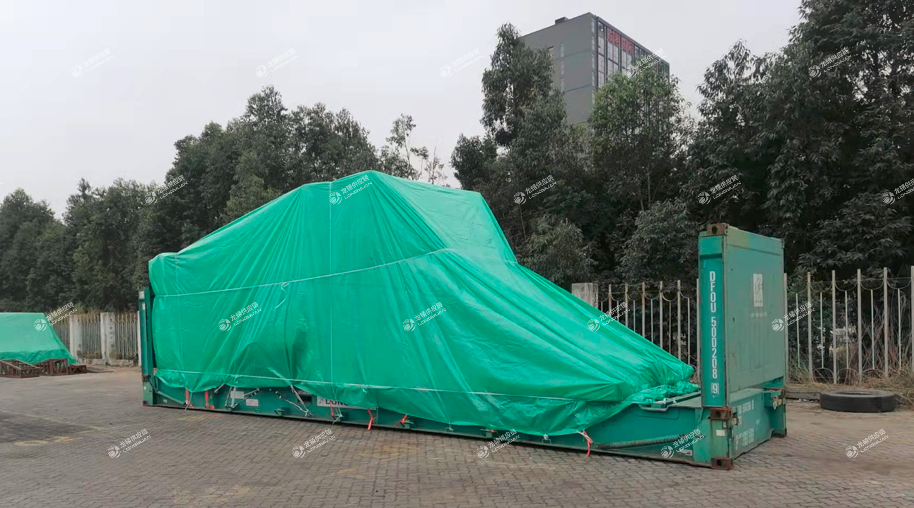

盖上雨篷,防雨


低温大雨的恶劣天气没有阻挡我们全力服务客户的决心,凭借团队之间建立的紧密联系顺利完成了绑扎;并对关键部位的绑扎拍照留存,将照片发送给船司审核;审核通过后,我们安排进港申报EDI

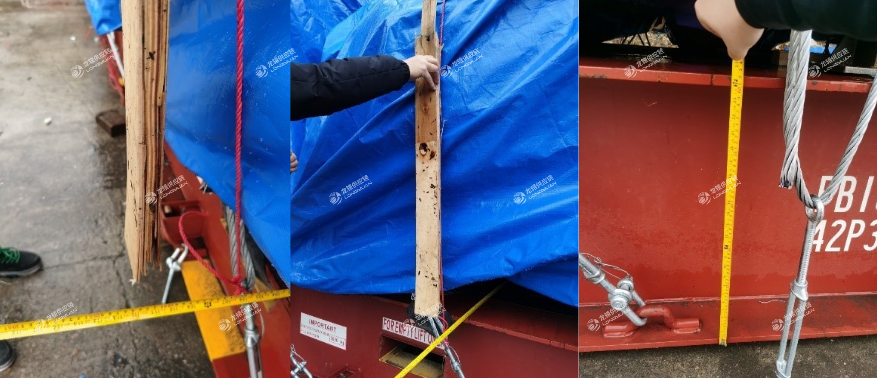

5.多次测量,精确把控货物尺寸




装箱前,我们已经测量了磨机设备尺寸。但为了降低风险,团队在进港前重新测量了尺寸,将尺寸发给船司;安排工作人员用篷布将货物全部罩住,最终顺利进港。



2月,我们在深圳装运了另外两套磨机设备。装箱前,我们与仓库工作人员探讨装箱最优方案;由于舱位已经确定,为确保安全、高效进港,我们采用了第一套磨机设备的装箱方案。



在龙辕团队的精心协作、规划下,最终使得这批货物安全、准时抵达出运港。客户期待与我们建立长期的合作伙伴关系,并计划通过龙辕端到端的物流服务运送更多货物,为他们开拓更大的业务规模。

关于我们



上海龙辕供应链管理有限公司是一家领先的国际物流服务提供商,为各行业提供无船承运业务、航空货运代理和供应链管理服务,服务项目涵盖国际海运订舱、关务、国际多式联运、空运、海外仓等物流服务领域

联系我们


上海总部
公司地址:中国,上海市,宝山区,吴淞口路88号,T2座07层
公司电话:15994828963
公司邮箱:marketing@longyuan-sh.com

Copyright @ 2008-2022 上海龙辕供应链管理有限公司 All rights reserved 沪ICP备20000382号-3

微信客服

服务热线

15994828963

工作时间

09:00-18:00

微信服务号
